【2026年7月】松山空港 拡張工事レポート#15:本格工事がスタート!交通規制や最新の工事状況

スポンサーリンク
スポンサーリンク

このシリーズでは、松山空港で進められている「機能拡充工事」の様子を定期的にお届けしています。今回は第15回目(2026年7月時点)のレポートです!

▼ 前回の記事(2026年6月)はこちら

松山空港拡張工事はどこまで進んだ?2026年7月の最新状況

それでは今月も空港周辺をぐるっと回ってみましょう!

……と言いたいところですが、今月は工事が本格化した影響で立ち入りできない場所が増えていました。そのため、いつもより少しコンパクトな現地レポートになります。

現地の様子

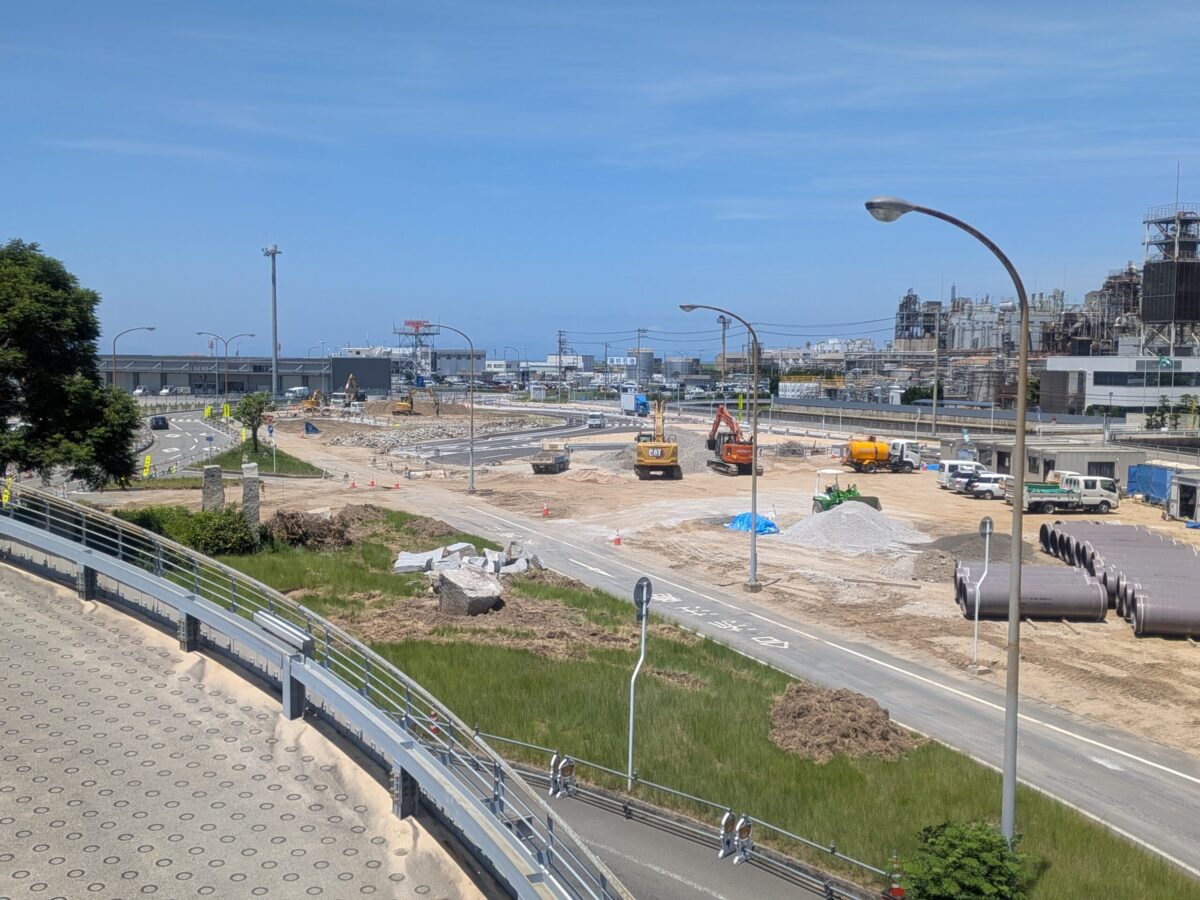

まずは、いつもの立体駐車場の上から見た様子です。

松山空港 拡張工事|愛媛県松山市

先月の記事でもお伝えしましたが、2026年6月22日~8月28日まで、「道路駐車場改良工事」に伴う交通規制が実施されています。

▼「交通規制のお知らせ」

松山空港 拡張工事|愛媛県松山市
出典:お知らせ|松山空港

規制エリアがあるため、これまでのようにスムーズに通れず、大回りが必要になる場所もありました。これから夏休みシーズンで空港を利用する方も増えてきそうなので、当日は少し早めに出発しておくと安心ですね。

▼松山空港周辺の駐車場をまとめた記事も参考にどうぞ

松山空港 拡張工事|愛媛県松山市

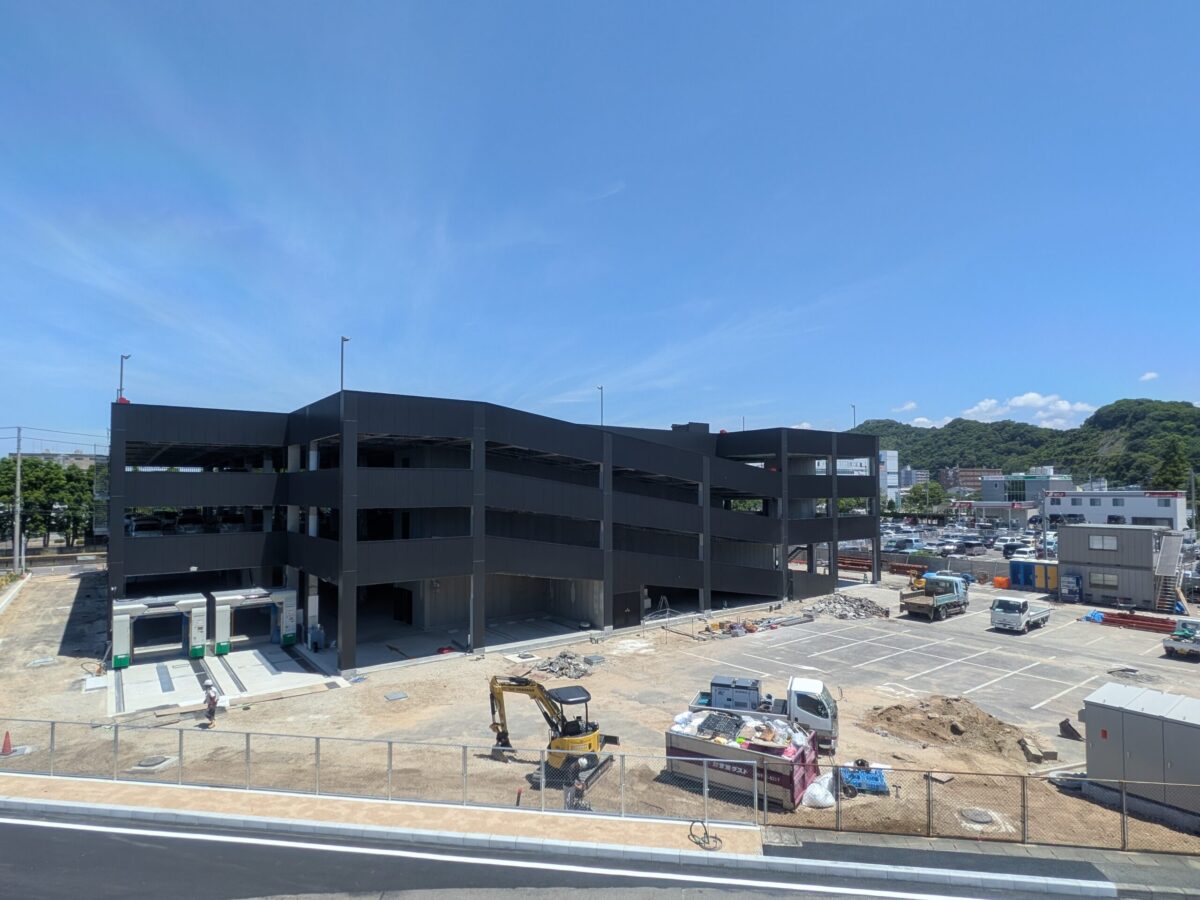

そして現場を見てみると、先月までの落ち着いた様子とは一変!あちこちに工事車両が入り、一気に現場が動き始めたような雰囲気になっていました。

松山空港 拡張工事|愛媛県松山市

続いて、第2・第3駐車場の方向へ移動してみました。

松山空港 拡張工事|愛媛県松山市

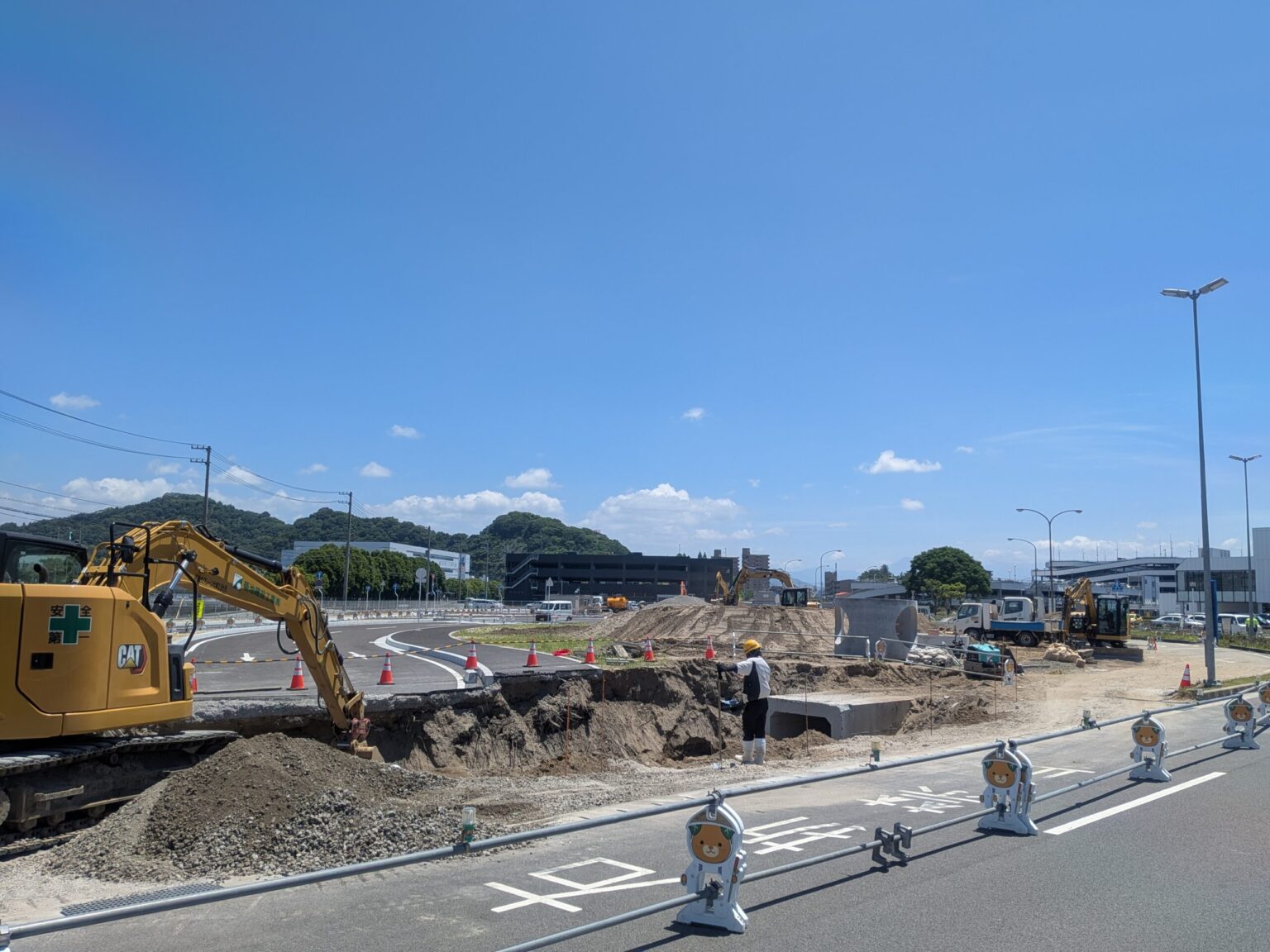

こちらでも工事が進められていて、この日は道路を掘り起こす作業の真っ最中。

スポンサーリンク

ターミナル内の工事はどうなった?

そういえば、先月ターミナルビル内で見つけた工事も気になっていたので、今月も様子を見てきました。

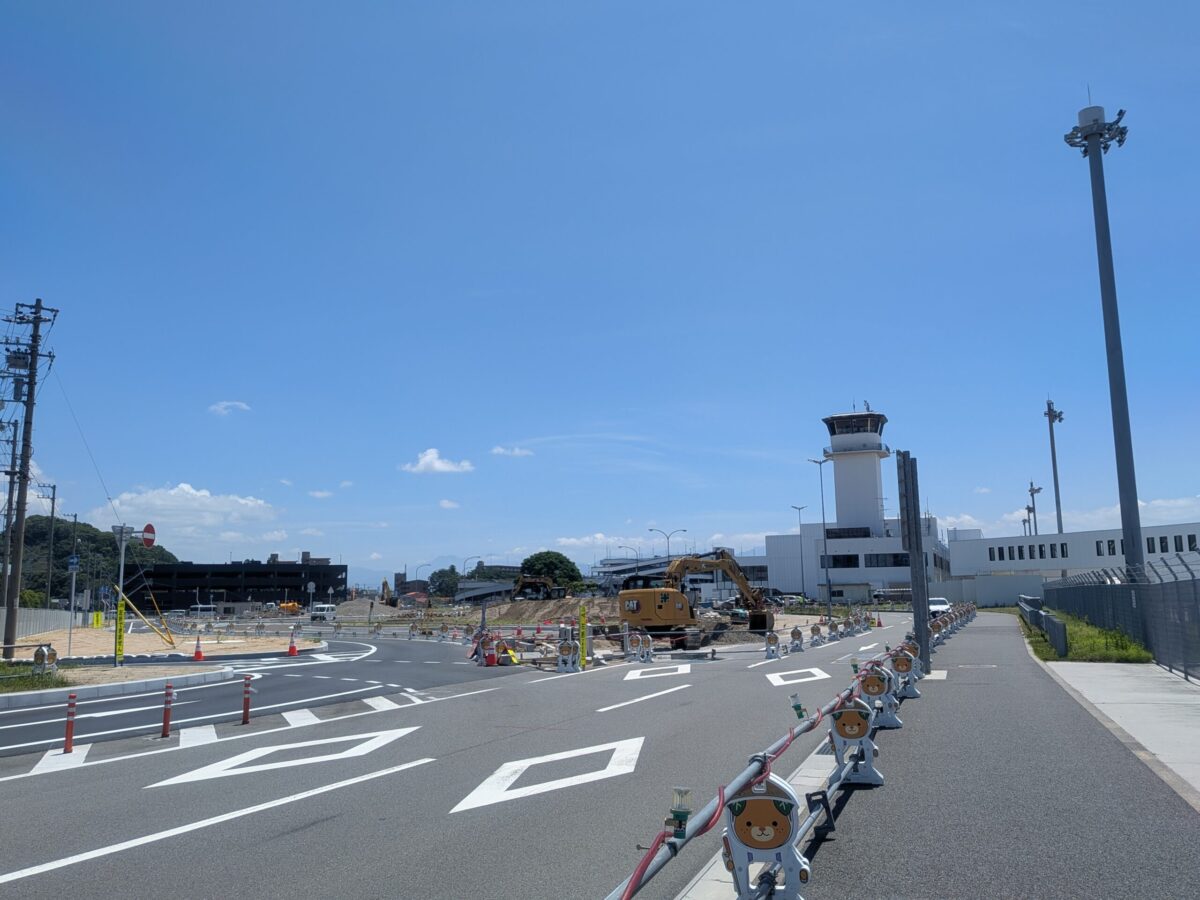

松山空港 拡張工事|愛媛県松山市

見たところ、大きな変化はなさそうです。ただ、以前より座れる場所が少し増えたようにも見えるので、何かしらの調整は行われているのかもしれません。

結局、この工事が何だったのかは今月も分からず…。ターミナルビル内も変化があれば引き続きチェックしていきます!

トヨタレンタリース西四国の立体駐車場

最後は、空港のすぐ隣で建設が進んでいた「トヨタレンタリース西四国」の立体駐車場です。

こちらは松山空港の拡張工事とは直接関係ありませんが、この場所から工事の様子がよく見えることもあって、以前からあわせて追いかけています。

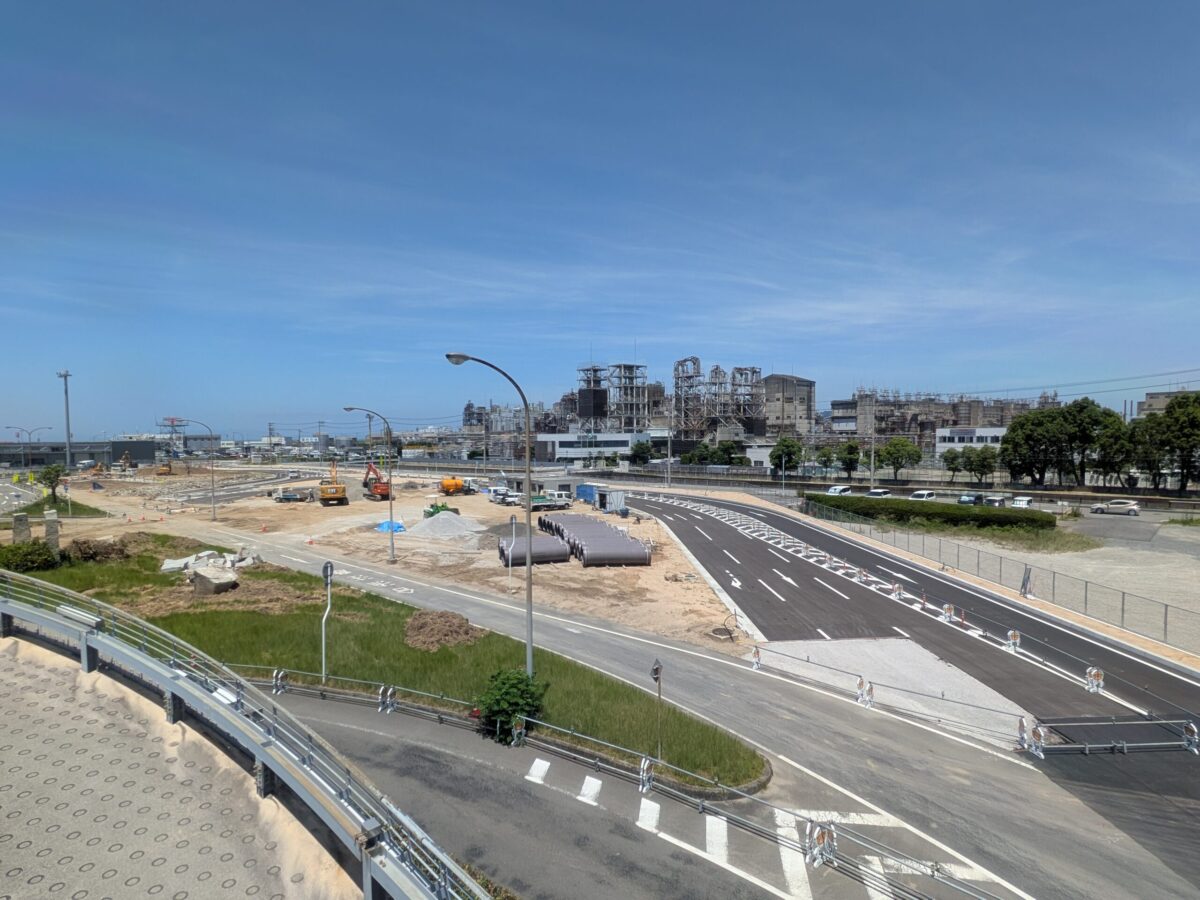

松山空港 拡張工事|愛媛県松山市

今月訪れてみると、完成した立体駐車場にはすでに車が並び、新しく洗車機も2台設置されていました。まだ周辺では工事をしていますが、立体駐車場の方は使用を開始しているのかもしれませんね。


今月の「松山空港 工事進捗状況」レポートは以上となります。
来月の更新も、ぜひお楽しみに!


スポンサーリンク

関連記事

▼ 松山空港の拡張工事を最初から知りたい方はこちら!

▼ 松山市全体の再開発プロジェクトが気になる方はこちら!

再開発
この記事を書いた人
タカマル

松山市在住、子育て中の父です。Local Web 松山の代表を務めながら、「街楽松山」のサイト作成から取材、記事執筆、SNS発信まで全部ひとりで運営しています。地元のちょっとした面白さや役立つ情報をお届けできれば嬉しいです。

\ FOLLOW US /
\ この記事をシェアする! /
\ FOLLOW US /
スポンサーリンク
スポンサーリンク
タイトルとURLをコピーしました
